Ремонт в текущем моменте
Некоторые участки Новосибирска раскопали до осени, чтобы больше к ним не возвращаться
Несмотря на то, что в Новосибирске полным ходом идут испытания теплосетей, сообщений о громких авариях, гидроударах или бьющих из-под асфальта гейзерах не поступает. Энергетики отмечают, что на ситуацию может влиять применение роботов, обследующих трубы изнутри. Результаты изменения подхода к организации подготовки к новому отопительному сезону можно будет оценить через пару месяцев.
Специалисты между тем рассказывают, где и какие ведутся работы, и дают ответы на самые актуальные вопросы.
Траншеи — до сентября

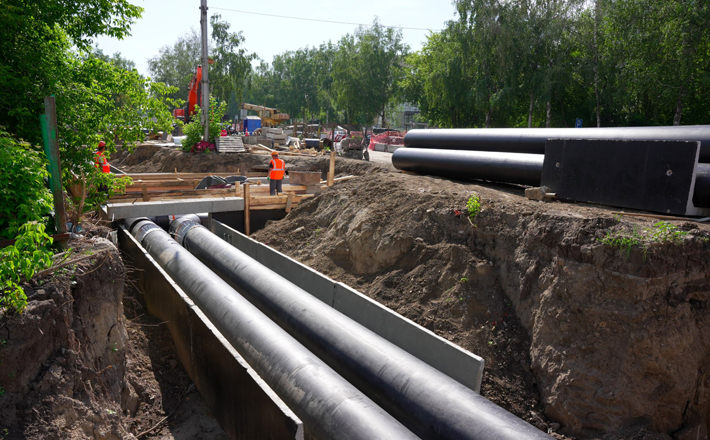

Замена теплосетей и устранение различных порывов сопровождается раскопками на местах. К настоящему моменту в Новосибирске встретить их можно в любом районе города. Где-то работы завершаются в довольно короткие сроки, а где-то жители будут до осени созерцать траншеи.
О работах, которые затянутся, в Сибирской генерирующей компании предупреждают заранее. Только за минувшую неделю о двух участках, на которых проводится техническое перевооружение магистральных теплосетей, сообщили специалисты.
Один из них находится в Ленинском районе на улице Котовского. К отопительному сезону там производится прокладка нового трубопровода, протяженность которого составляет 608 метров. Второй фронт работ развернулся в Кировском районе на улице Петухова. Там идет замена теплосети диаметром 500 мм и протяженностью 1282 метра.
В обоих случаях все действия на месте затянутся до середины сентября. В компании обещают, что к осени они успеют не только закончить работы, но и благоустроить участки.
Напомним, что в текущем году энергетики обещают заменить 70 километров городских коммуникаций, в том числе 34,4 километра тепловых сетей будут полностью переложены и перестроены.
Где горячая вода?
В период проведения гидравлических испытаний жители региона пытаются найти ответы на одни и те же вопросы. Один из них: почему, если заявленные сроки ремонта истекли, горячая вода в кране так и не появилась? Сегодня таких участков в городе немного, но они все же есть. В частности, о затянувшихся отключениях сообщают собственники жилья на улице Степной, Димитрова, Краснодонской или Блюхера.
Специалисты отвечают, что на все есть причины. Одна из самых распространенных — изношенность трубопровода. Часто выявление дефектов случается буквально на последнем этапе испытаний, в момент заполнения системы горячей водой. Тогда энергетикам приходится устранять аварии и снова приступать к испытаниям системы. Только при полной уверенности в том, что все в порядке, вода подается потребителю.
Также поиск порывов в трубах, пролегающих под землей, занимает больше времени: перед тем как начать земляные работы, необходимо установить место, и на это тоже может уйти больше запланированного времени. А его, напомним, на испытания отводится от 10 до 14 дней.
Еще одна причина затягивания сроков — согласования. В СГК-Новосибирск отмечают, что просто раскопать участок земли, обнаружив место дефекта, нельзя. Необходимо получить одобрение собственника участка или ГАИ, если повреждения находятся под дорогой. Кроме этого, есть стационарные объекты, требующие демонтажа и также препятствующие проведению работ.
Энергетики напоминают, что в случае, если вода не вернулась в установленные сроки, в первую очередь с вопросами нужно обратиться в Управляющую компанию или ТСЖ, диспетчеры которых всегда владеют оперативной информацией о сроках выполнения работ и изменении продолжительности гидравлических испытаний.
